在建筑外墻涂裝領域,如何在保證美觀的同時實現成本效益和耐久性,一直是行業關注的焦點。科創美外墻仿石漆雙凹槽工藝憑借其標準化施工流程和出色的耐久性,正在成為越來越多建筑項目的理想選擇。以下就是科創美仿石漆雙凹槽工藝的流程。
一、基層處理與分格定位?墻體預處理?:

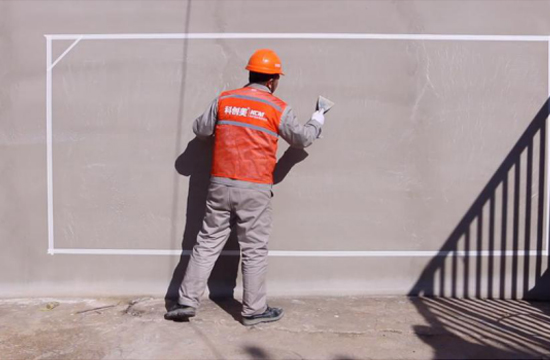

清理墻面浮塵、油污及松散物,修補空鼓、裂縫,確保基層含水率≤10%,并避開雨天及大風天氣施工?。使用抗裂砂漿對基層進行粗底找平,分兩次批刮至與分格條齊平,間隔干燥時間≥4小時?。
?彈線與分格條安裝?:

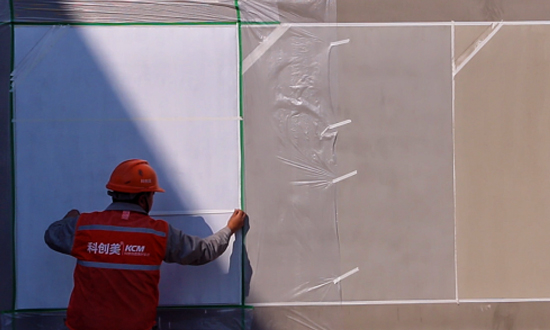

按設計圖紙彈線定位,雙槽間距控制在40-60cm,深度為8-10mm;優先選用彈性膠線條或鋁合金材質分格條(寬度15-20mm,厚度1.5-2mm)?。分格條采用免釘膠或干掛膠固定,轉角處用專用連接件加固,確保線條平直無變形?。
二、仿石漆底層施工
?封閉底漆處理?:
底漆按產品說明加水稀釋(加水比例≤30%),滾涂或噴涂1-2遍,形成均勻滲透層,干燥時間≥6小時?。重點檢查分格條邊緣,避免底漆堆積導致后續涂料流掛?。

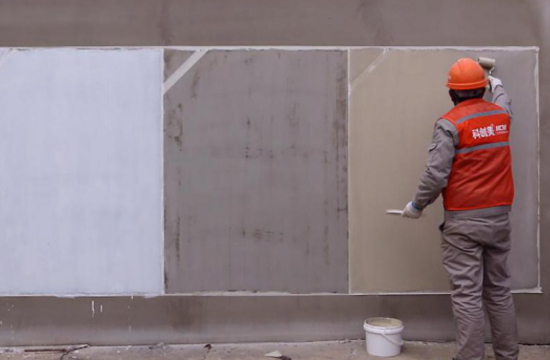

?中涂層施工?:
中涂材料加入5%-10%清水調節粘度,噴涂時噴槍氣壓保持0.6-0.8MPa,與墻面距離30-50cm,均勻覆蓋分格條及基層?。中涂干燥后,對分格條邊緣進行首次凹槽打磨,去除毛刺并清理槽內雜質?。
三、雙凹槽主材施工
?仿石漆主材噴涂?:
主材采用“十字交叉法”噴涂:第一遍滿噴覆蓋,氣壓調至0.4-0.6MPa;第二遍薄噴補色,噴槍與墻面呈75°角,確保紋理均勻無漏點?。噴涂后靜置2-4小時,待主材表干后,沿分格條邊緣制作第二道凹槽,深度3-5mm,使用專用開槽刀或角磨機精準切割?。
?凹槽精細化處理?:
清理凹槽內殘留涂料,噴涂深槽專用磨邊漆(色號與主材一致),增強槽體邊緣抗污性?。對凹槽進行防漏網加固,防止后續罩面漆滲入槽內影響立體效果?。
四、罩面保護與驗收
?罩面漆施工?:
主材完全干燥后(常溫下≥24小時),輥涂或噴涂水性氟碳罩面漆,重點覆蓋凹槽周邊區域,避免流掛或漏涂?。罩面漆分兩遍施工,間隔時間≥4小時,光澤度誤差控制在±5%以內?。
?驗收標準?:
雙凹槽直線度偏差≤2mm/2m,槽內無積漆、毛刺;仿石漆色差肉眼觀測無明顯差異,敲擊無空鼓聲?。采用3M膠帶測試附著力,撕扯后涂層脫落面積≤5%?。
?關鍵工藝控制點?:
分格條安裝后需用激光水平儀復核,垂直度偏差≤1.5mm/m?。雙凹槽施工需與主材噴涂間隔≥6小時,避免切割時涂料未固化導致崩邊?。
環境溫度低于5℃或高于35℃時,應暫停施工并采取保溫/降溫措施?。
通過標準化流程,雙凹槽工藝可實現仿石漆墻面20年耐久性,綜合成本較干掛石材降低60%?。
科創美仿石漆雙凹槽工藝通過標準化施工流程,實現了建筑外墻的持久美觀和高性價比。該工藝不僅能夠有效降低綜合成本,還能實現長達20年的耐久性,為建筑外墻提供美觀且持久的保護。隨著建筑行業對環保和耐久性要求的不斷提高,科創美仿石漆雙凹槽工藝無疑將成為未來建筑外墻涂裝領域的重要發展方向。
